Groot onderhoud Balkerweg Ommen
- Opdrachtgever
- Gemeente Ommen
- Periode
- maart 2026 - mei 2025Opgeleverd
- Provincie
- Overijssel
- Diensten/Expertises
- Betonwegen en -fietspaden
Schagen Infra heeft in opdracht van de Gemeente Ommen groot onderhoud uitgevoerd aan de Balkerweg in Ommen. De werkzaamheden zijn uitgevoerd tussen 30 maart en 8 mei 2026. De weg is inmiddels weer open voor verkeer.

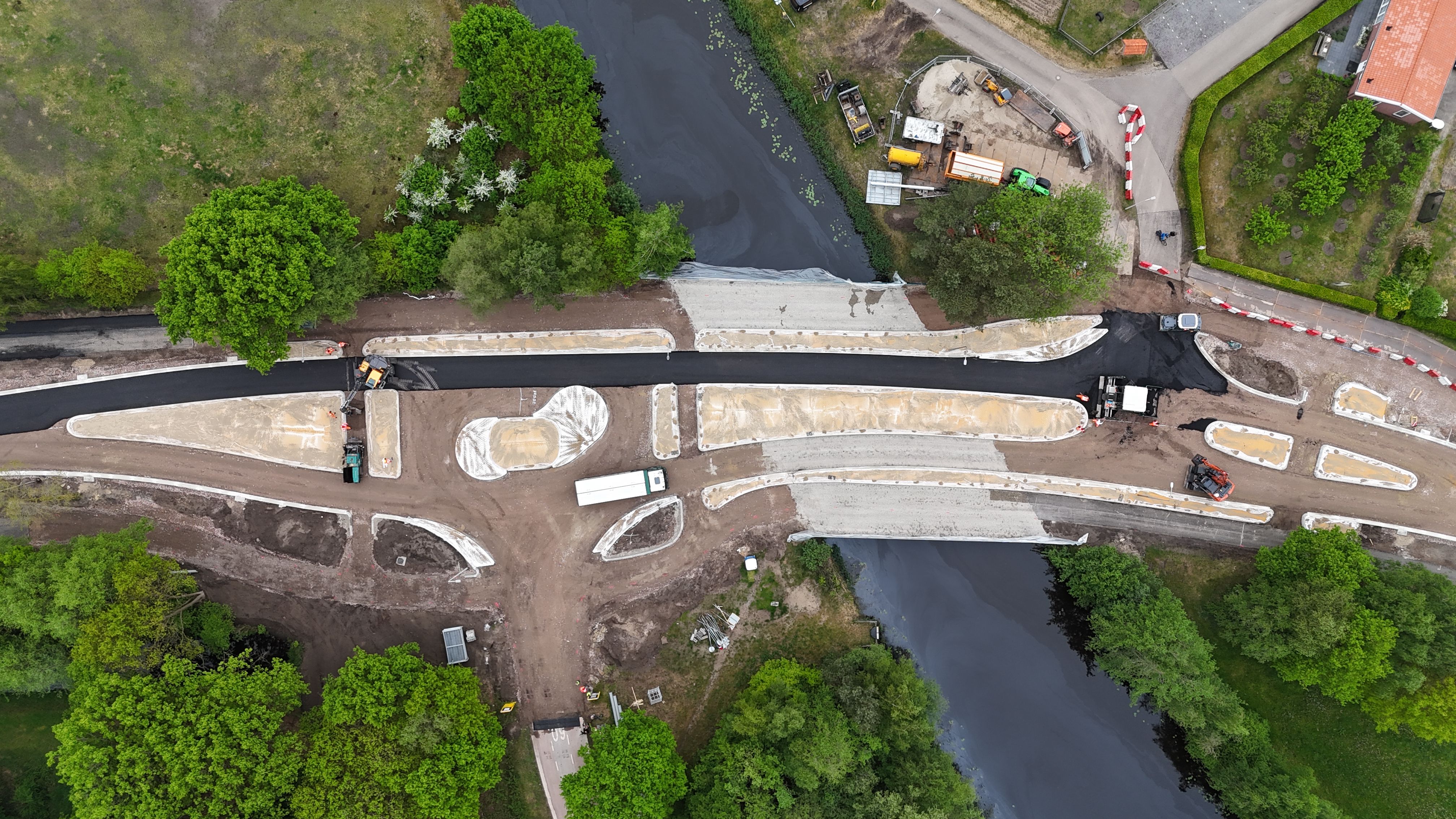

Nieuwe kruising en opgeknapt brugdek
De kruising bij het Ommerkanaal is volledig vernieuwd. Het wegdek is vervangen en het brugdek is grondig onderhouden. Ook is de kruising verbreed en opnieuw ingericht. Daardoor is de situatie overzichtelijker en veiliger geworden voor weggebruikers.
Slim werken, snel resultaat
Tijdens het werk zijn er bewuste keuzes gemaakt om de kwaliteit te verbeteren en het werk sneller uit te voeren. Zo is betongranulaat toegepast, wat doorgaans schoner is en het bevat minder organisch materiaal. Dit resulteert in een stabielere ondergrond. Ook is gekozen voor getrokken banden in plaats van losse banden. Dit zijn doorlopende banden zonder naden. Dit gaat langer mee en vraagt minder onderhoud. Bovendien kon het werk hierdoor sneller worden uitgevoerd.
De midden geleiders zijn uitgevoerd in gestort geel printbeton in plaats van voegsteen, dit is sterker en vraagt ook minder onderhoud. Bestaande voegovergangen zijn verbeterd en extra hersteld. Ook zijn de brugleuning en schamprand versterkt. De schamprand beschermt de brug tegen aanrijdschade en draagt bij aan een veilige inrichting.
Bereikbaarheid goed geregeld

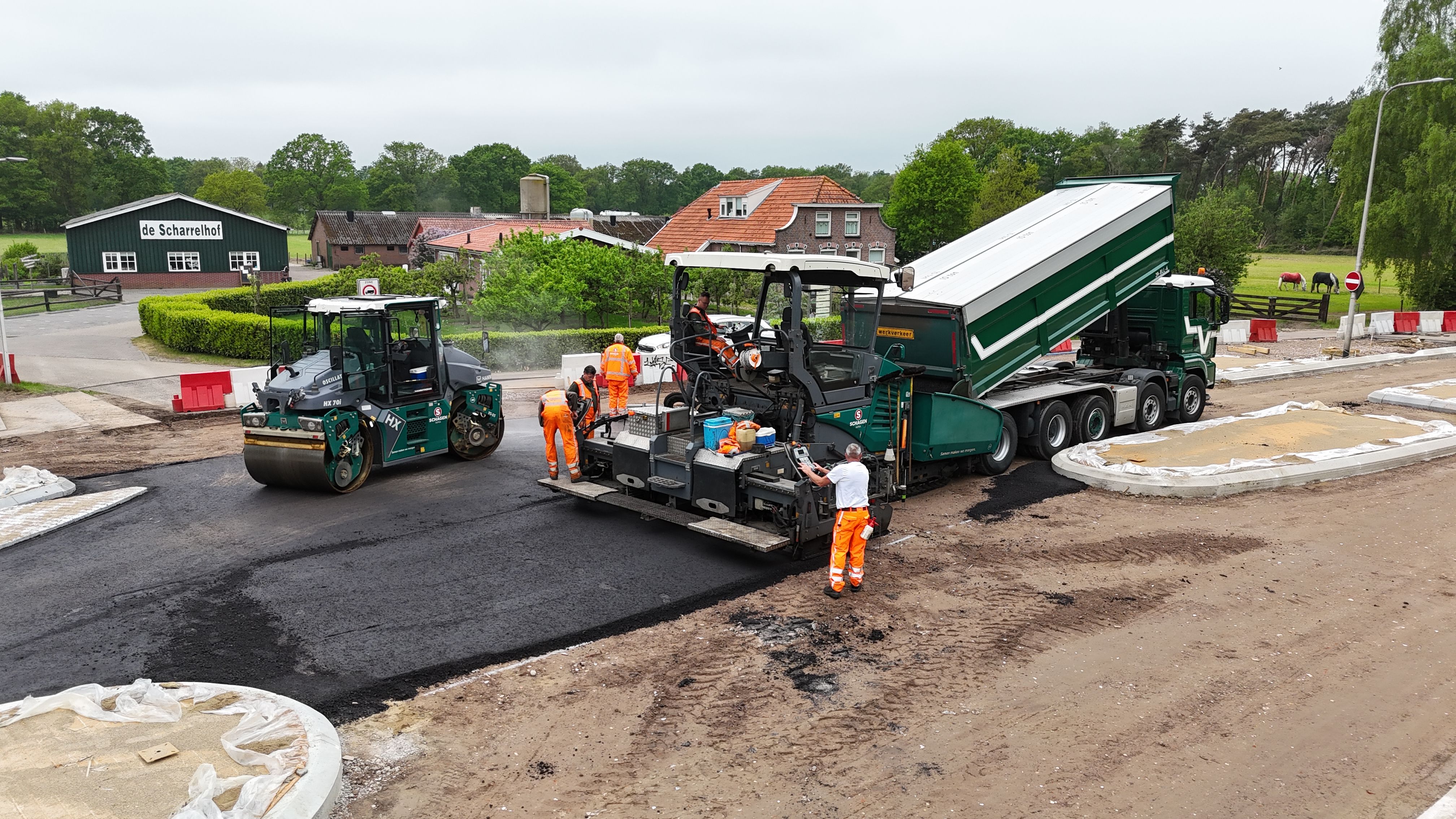

Direct naast het werk ligt boerderijwinkel De Scharrelhof. Het was belangrijk dat deze winkel bereikbaar bleef. Daarom is er een tijdelijke omleidingsroute (by-pass) aangelegd. Zo konden bezoekers en leveranciers de winkel tijdens het werk blijven bereiken.
Extra aandacht voor het brugdek
Het brugdek vroeg om extra aandacht. De hoeveelheid van het bestaande asfalt bleek dikker dan vooraf verwacht en was lastig te verwijderen. Door de betonreparaties aan de onderzijde eerder te starten, is tijd gewonnen.
Tijdens het project is snel geschakeld en is extra personeel ingezet. Natuurlijk in goed overleg met de opdrachtgever. Zo konden de werkzaamheden toch vlot en zorgvuldig worden afgerond.
| Getrokken banden | 2000 meter |
|---|---|
| Printbeton | 800 m2 |
| Betongranulaat | 1.800 ton |
| Asfalt | 1.670 ton |
